ITパスポート 令和2年秋期 問55

出典:IPA「ITパスポート試験」令和2年秋期 問55

図の工程の最短所要日数及び最長所要日数は何日か。

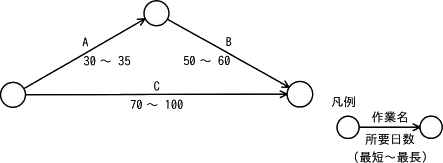

55.png/image-size:443×163

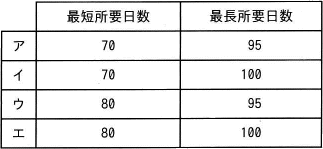

  • 55a.png/image-size:323×149


正解と解説を見る

正解:エ

完了にはA→BとCの両経路が終わる必要があります。最短条件ではA+B=30+50=80日、C=70日なので、長い方の80日が全体の最短です。

最長条件ではA+B=35+60=95日、C=100日となり、全体は100日です。並行経路の日数を足すのではなく、各条件で最も遅く終わる経路を選びます。
